中國電建賦能巴沙:在喀喇昆侖間繪就“一帶一路”共富長卷
雄峙喀喇昆侖山脈,俯瞰印度河滔滔碧波。在巴基斯坦北部這片充滿希望的土地上,中國電建正以鋼鐵意志與赤子情懷,推動著被譽為巴基斯坦“三峽工程”的巴沙水電站從藍圖變為現實。這座裝機容量4500兆瓦、庫容約100億立方米、年發電量約181億度的超級水利樞紐,不僅承載著巴基斯坦破解電力短缺、保障水資源安全的民生期盼,更成為中國電建踐行“一帶一路”倡議、深化中巴全天候戰略合作伙伴關系的標桿工程。
破局攻堅:戈壁峭壁間筑起“糧草中樞”
“先搭‘糧倉’,再筑大壩”,這是中國電建巴沙建設者們堅守的硬規矩。中國電建承建的大壩標段作為世界在建最高碾壓混凝土大壩,項目對砂石骨料與混凝土的需求堪稱“天文數字”——超4500萬噸砂石供應量、1870萬方混凝土需求量、每小時3200噸毛料處理能力,一系列硬核指標背后,是中國電建建設團隊直面極端挑戰的勇氣與智慧。
2021年10月,大壩左岸上游砂石加工系統與下游混凝土拌和系統同步開工。彼時,項目現場僅靠喀喇昆侖公路連接外界,沿途老舊橋梁承載能力有限,跨國海運的主設備清關轉陸運動輒耗時數月。2023年5月,洪水與泥石流突襲,施工現場一度淪為“孤島”,關鍵時刻,“巴鐵”兄弟與中方團隊攜手搶險,用血肉之軀守護運輸通道。

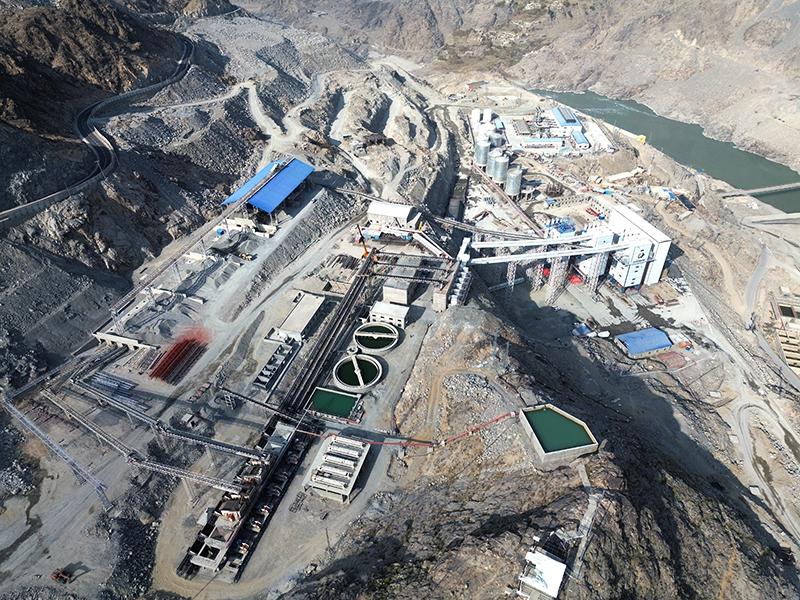

困局當前,項目團隊創新推出“提前半年籌備+大件現場組裝”策略,通過精細化管理打通物資供應堵點。2024年11月至12月,砂石加工系統、混凝土拌和系統一期先后投產;2025年6月,配套制冷系統完成液氨充注——僅用70天,建設者們便完成一期主砂石系統設備安裝,讓“糧草中樞”提前運轉,為大壩主體澆筑備足“口糧”。當6座高產能拌和樓在峽谷間拔地而起,5.2公里膠帶機集群奏響轟鳴樂章,這座集硬核產能與全流程加工運輸于一體的“糧倉”,成為中國電建履約能力的生動注腳。
精研細作:以毫米精度叩開質量之門
巴沙項目地處高原峽谷,夏季最高氣溫達48攝氏度,風沙季飛沙走石,極端天氣成為工程建設的“攔路虎”。為破解氣候難題,項目團隊升級工棚降溫防風設施,設置消暑站點,推行“錯峰作業+輪班鏖戰”模式,將高強度工序安排在早晚涼爽時段,在保障員工身心健康的同時,實現施工效率最大化。
2024年9月,大壩碾壓混凝土生產性試驗啟動,一場關于“精度”的攻堅戰隨之打響。面對嚴苛的ASTM C136美國標準,以及超出規范要求的砂石骨料包絡線指標,項目組建攻關小組逐字拆解標準細則,搭建現場實時檢測臺,動態調整加工工況與混凝土配比。從設備調試到人員調配,從級配精度到攪拌時間,每一個環節都經過上百次論證。2024年12月,4號塊斜層法施工任務順利落地,試驗圓滿收官,這場工藝突破為后續大規模澆筑定制了“精準養料”,也讓中國水電技術在巴基斯坦高原經受住了國際標準的考驗。
民心相通:用真情澆筑中巴友誼之橋
“以前在鎮上打零工,收入沒個準頭,現在不僅工資翻番,還學會了專業焊接技術,走到哪兒都有底氣。”巴方員工卡里姆?侯賽因的感慨,道出了數千名巴沙項目本地員工的心聲。這個來自周邊河畔村落的小伙子,憑借精湛的焊接技藝在項目首屆巴方員工焊接技能比賽中奪冠,如今已成長為工區里的技術骨干。
在推進工程建設的同時,中國電建始終將“本土化運營”作為深化中巴友誼的紐帶。項目累計雇用數千名巴方員工,覆蓋設備操作、焊接、電工等多個崗位,并聯合當地職業院校掛牌成立培訓中心,讓“授人以漁”的理念落地生根。
2025年末至2026年初的寒冬,中國電建巴沙項目20余名中巴青年志愿者再度行動。他們協助全巴中資企業協會,將550份滿載米、面、油、毛毯、防水篷布的愛心物資包,送至受洪災影響的十余個偏遠村莊。翻山越嶺18天,往返一個村莊耗時一整天,志愿者們用腳步丈量責任,讓“中國溫度”溫暖了500余戶貧困家庭。“感謝中國朋友沒有忘記我們,這個冬天不再難熬!”村民們緊握志愿者的手,眼含熱淚的真摯表達,正是中巴友誼最動人的見證,更是中巴“民心相通”的鮮活案例。
從“糧草中樞”的拔地而起,到碾壓混凝土的精準澆筑,從本土員工的技能成長,到寒冬里的愛心馳援,中國電建在巴沙項目的建設征程中書寫著“一帶一路”共建共享的時代篇章。如今,隨著大壩建設穩步推進,這座矗立在印度河畔的超級工程,正朝著“早日投產發電”的目標加速邁進,未來必將成為點亮巴基斯坦民生希望、推動區域經濟發展的“動力引擎”,為中巴命運共同體注入更持久的能量。
